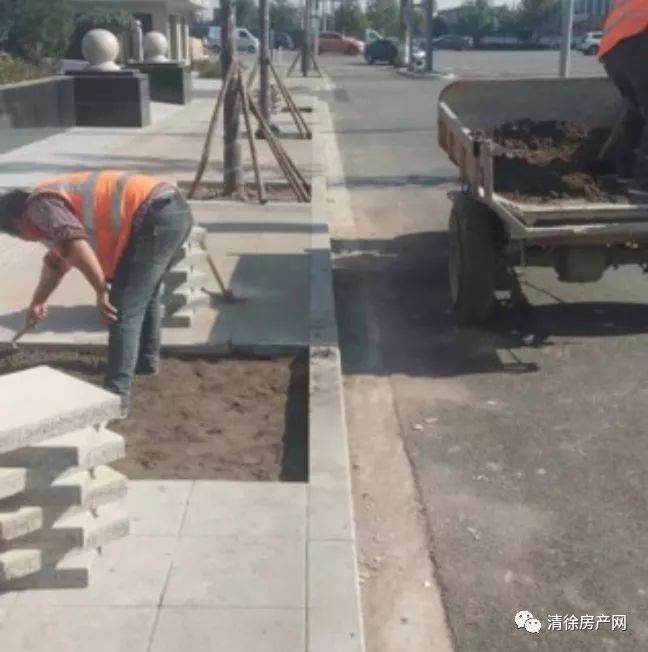

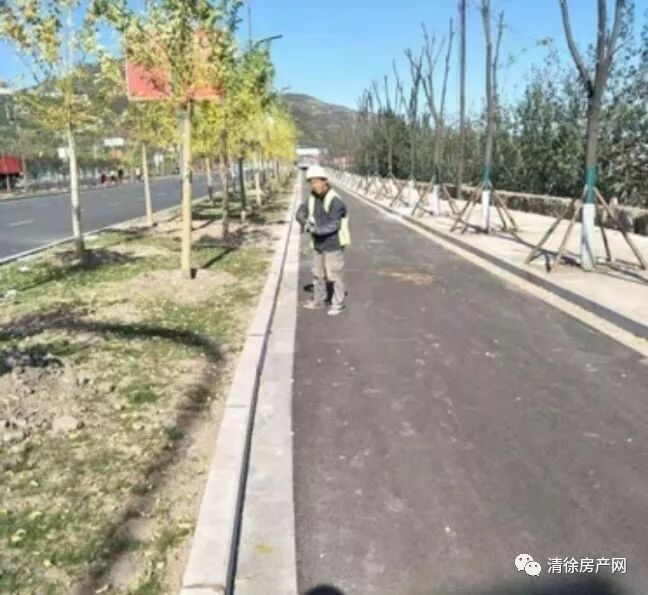

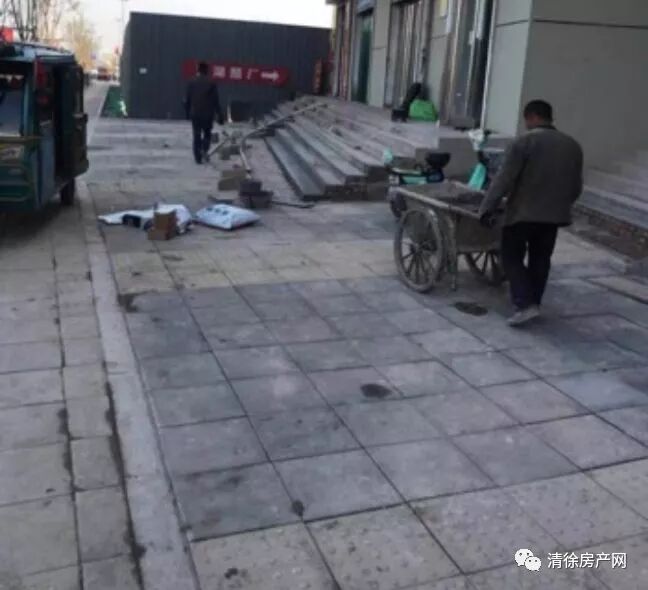

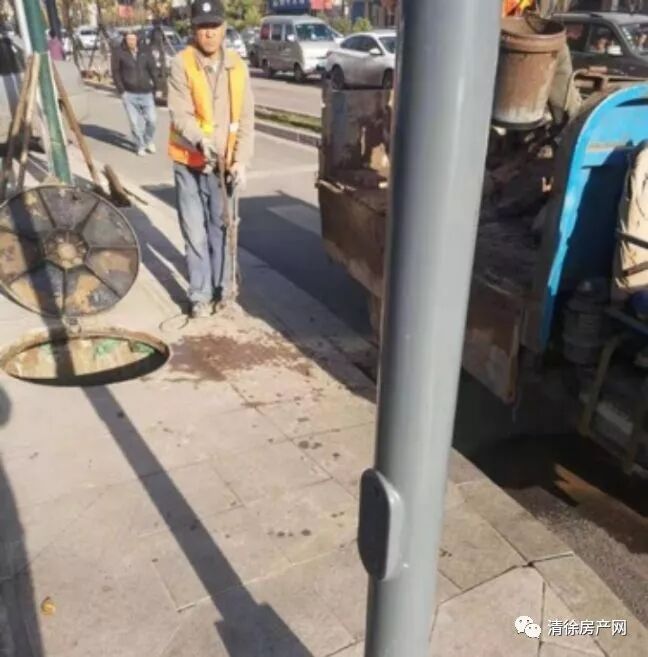

10月25日,住建局积极督导,严格落实扬尘防控“六个百分百”,全力推进重点项目建设。 一、紫林路道路改造工程第一标段(改线国道307—规划六合路,桩号 K0+011.989— K1+380,长度1368m):1、路缘石涂胶打磨2、煤气切碰处施工3、树穴池篦子垫层浇筑4、绿化总平米6400㎡5、洒水车一辆,铲车一辆。6、现场作业人员15人 第二标段(规划六合路至森泰大街,桩号K1+380—K2+480,长度1100m):1.红线外整理。2.燃气管道切碰施工。3.侧平石,人行道砖修补4.施工人员23人5.道路洒水2次,道路清扫2000平米。6.施工机械有装载机1台,洒水车1台,叉车1台 第三标段(规划森泰大街至凤仪街,桩号K2+480—K3+540,长度1060m):1、南幅人行道砖修补2、安装阻车墩3、清理井室4、公园正门地砖修复5、绿网覆盖1299平米,绿化6300.33平米,全线洒水10次6、现场工作人数23人 第四标段(凤仪街至307国道,桩号:1、人行道仿石砖修补2、电力井清理3、绿化总平米数4286.54平方米4、施工人数:5人 绿化:一、二标:共计栽树1795棵,今日完成156棵,搭支撑,清理现场,挖树坑,浇水,累计完成1214棵,共计完成百分率68%,施工人数23人。 三、四标:绿化共计栽小树 500棵今天搭支撑,养护,清垃圾累计完成270棵共计完成百分率54%施工人数20人

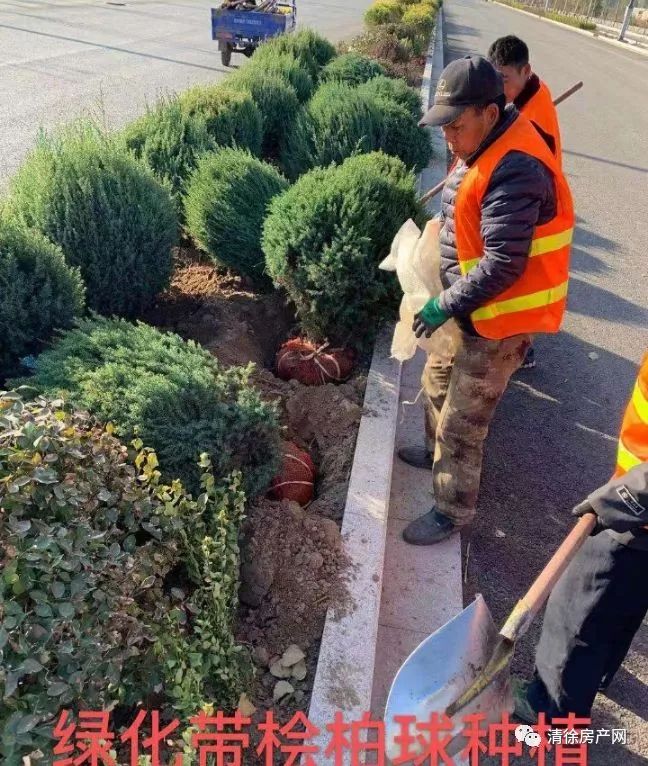

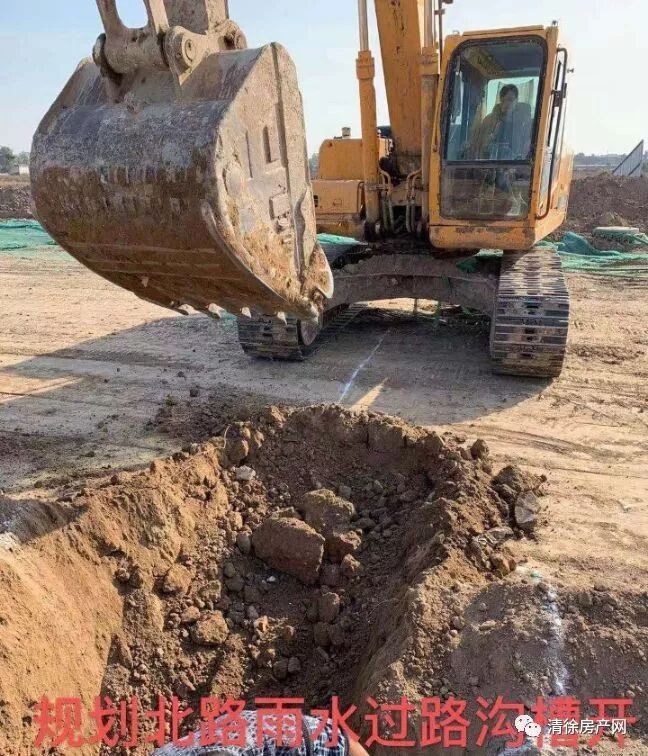

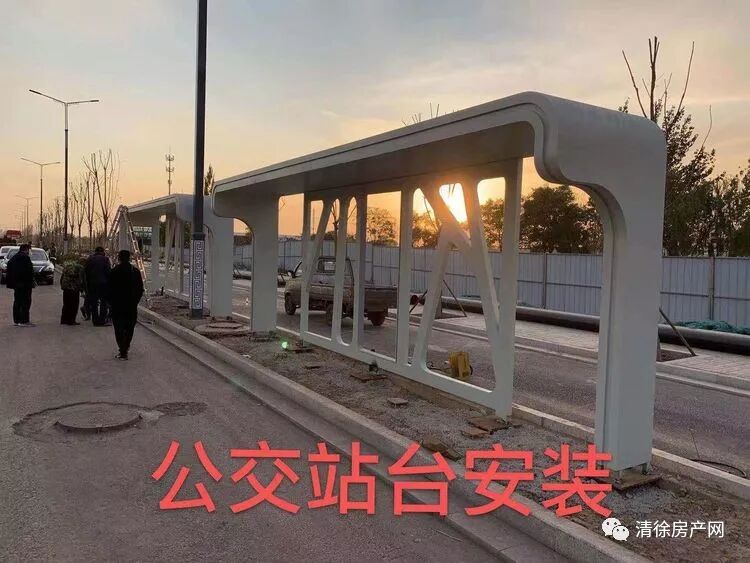

二、清东街道路建设工程1、绿化带桧柏球种植。2、公交站台安装1座。3、规划北路供热支线管共7道,今日安装1道,累计3道,完成42.8%。4、规划北路雨水过路共23道,今日沟槽开挖3道,累计6道,完成26%。5、绿网苫盖330㎡,洒水5次,冲洗8辆车。

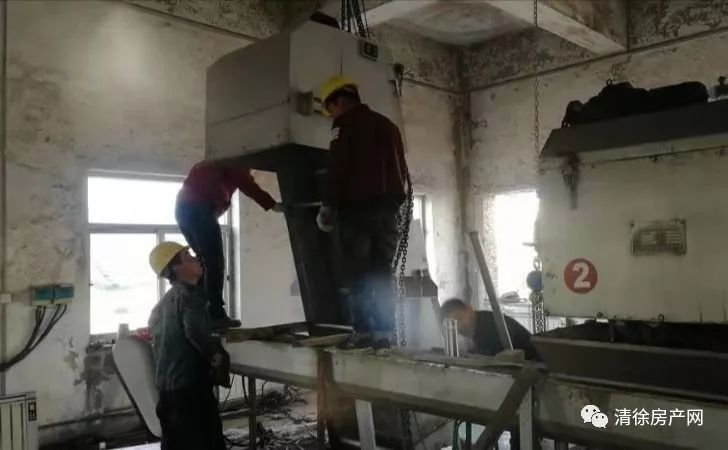

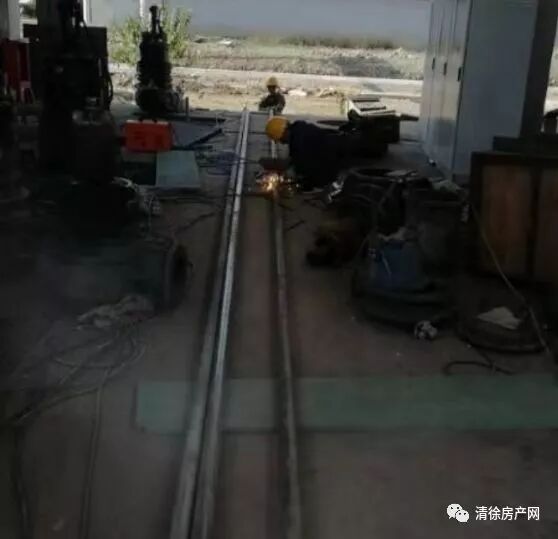

三、清徐县污水处理厂二期建设工程1、厂区道路清理。2、洗车池24小时充水,冲洗出入车辆。3、一体池内部清理打扫,保持卫生干净。4、酸碱池、清水池涂刷环氧煤沥青防腐材料。5、设备间负二层涂刷腻子涂料。现场管理人员11人,施工人员13人,共24人。环保内容:苫盖防尘网1500平米,场地硬化:3500平米,洒水次数:7次,冲洗车辆:16辆,现场3台雾炮机运转正常。 四、清徐县污水处理厂一期提标改造工程1、1#氧化沟墙体模板加工支设。2、巴氏计量槽工艺管道施工。3、道路开始铺设沥青油面。4、粗格栅设备安装。5、细格栅间开设吊装孔。现场管理人员11人,施工人员16人,共27人。

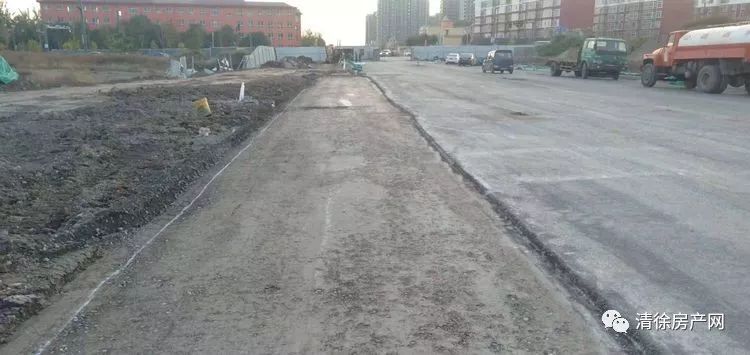

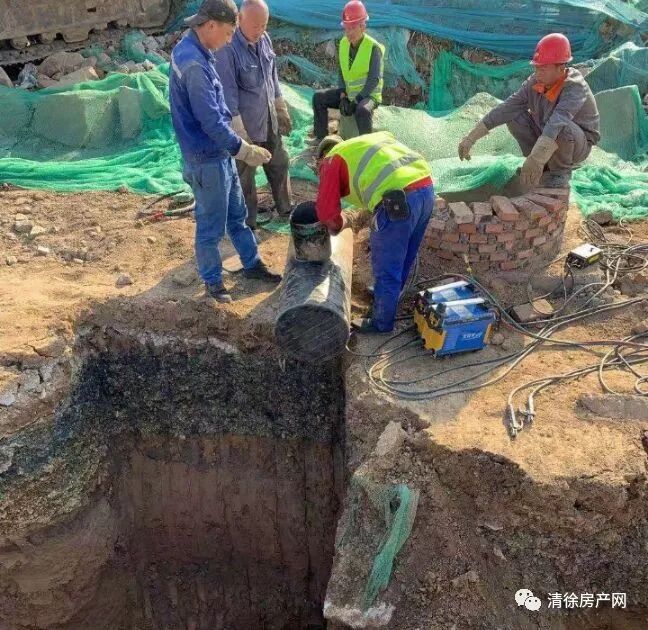

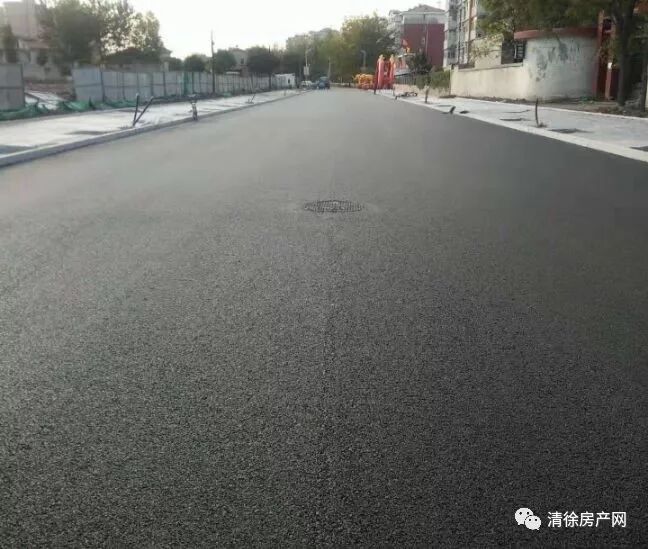

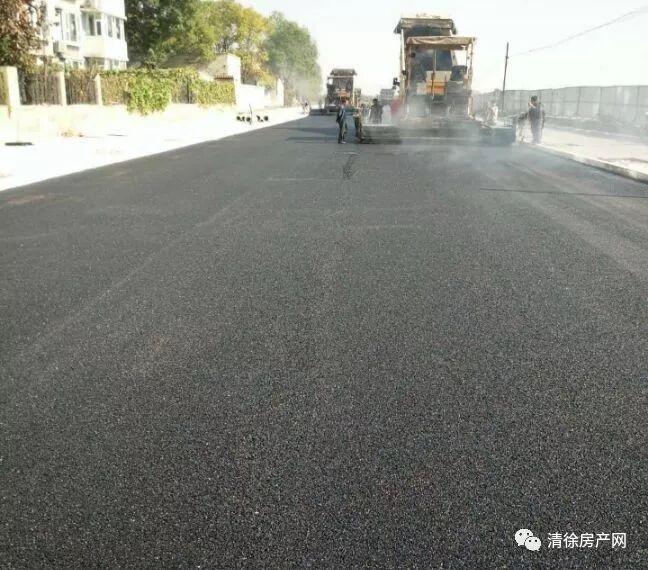

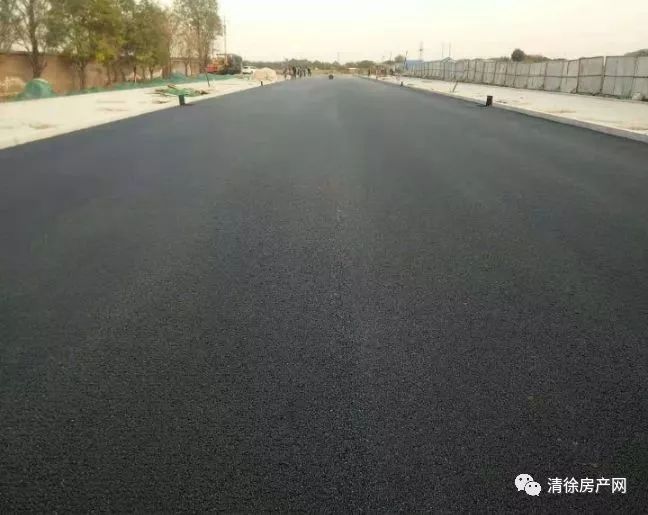

五、凤仪街道路改造工程 1、污水外接共计52道,累计完成50道,完成总量的96%;2、雨水外接共计48道,累计完成47道,完成总量的98%;3、电力工程共计4700m,累计完成4680米,完成总量99%;4、污水管道共计4700m,累计完成4700m,完成总量100%;5、雨水箱涵共计2900米,累计完成2900m,完成总量100%;6、热力一网共计4300m,累计完成4300m,完成总量的100%;7、煤气管道共计4700m,累计完成3600m,完成总量的77%;8、主车道路槽开挖共计4700m,累计完成4700m,完成总量100%;9、主车道级配碎石铺筑共计4700m,累计完成4650m,完成总量的98.8%;10、主车道一层水稳共计4700m,累计完成4700m,完成总量的100%;11、热力二网共计2100m,累计完成2100m,完成总量的100%;12、侧石安装共计9400m,累计完成6000m,完成总量的64%;13、主车道二层水稳共计4700m,累计完成4500m,完成总量的96%;14、慢车道碎石共计4700m,累计完成1700m,完成总量的36%;15、主车道底层沥青共计4700m,累计完成2100m,完成总量的45%;16、低压电力排管共计6900m,累计完成3200m,完成总量的45%;17、慢车道水稳铺筑共计4700m,累计完成900m,完成总量的19%;18、人行道面砖铺筑共计4700m,累计完成580m,完成总量的11.2%;19、非机动车道底层沥青共计4700m,累计完成300m,完成总量的6.4%;20、主车道沥青面层摊铺共计4700m,累计完成2100m,完成总量的45%;21、慢车道侧石安装共计11000m,累计完成1800m,完成总量的16%。22、家户污水接入共计350户,累计完成170户,完成总量的50%。环保方面:遮盖防尘网25000㎡,洒水次数:15次,冲洗车辆20辆。 六、文源路道路改造工程第一标段(八一路至东湖,K0+000-K3+000)1、污水外接共计60道,累计46道,完成24总量的76%;2、污水沟槽共计2850m,累计完成2850m,完成总量的100%;3、污水管道共计2850m,累计完成2800m,完成总量的98%;4、雨水外接共计54道,累计完成34道,完成总量的62%;5、雨水沟槽共计5400m,累计完成4200米,完成总量的77.77%;6、雨水管道共计5400m,累计完成4000m,完成总量的74.07%;7、钢板桩支护总计3000m,累计完成2100m,完成总量的70%;8、电力排管共计6900m,累计完成3280m,完成总量的47.54%;9、电力排管共计6900m,累计完成2980m,完成总量的43.19%;10、电力井共计62座,今日完成1座,累计完成47座;11、箱变共计11座,累计完成7座;12、环网柜共计9座,累计完成6座;13、热力一网沟槽共计1888m,累计完成1888m;14、热力一网安装共计3776m,累计完成3760m;15、热力二网沟槽共计1425m,累计完成1400m;16、热力二网安装共计2850m,累计完成2740m;17、燃气沟槽共计2650m,今日完成80m,累计完成2180m;18、燃气安装共计2650m,今日完成70m,累计完成1980m;19、机动车道级配碎石层完成81000m2,累计完成80000m2;20、机动车道水泥稳定碎石81000m2,累计完成80000m2;21、机动车道粗粒式沥青摊铺81000m3,累计完成17000m2;22、非机动车道级配碎石、水稳摊铺,今日完成4000m2.,累计完成16500m2;23、人行道平整及级配碎石摊铺,今日完成500m2,累计完成7000m2;24、人行道花岗岩面砖铺设,今日完成100m2,累计完成1000m225、绿网覆盖:今日完成8000m2,累计完成284000m2;26、新增围挡:今日完成0m,累计完成260m;27、洒水:今日完成150次,累计完成4200次;28、冲洗车辆:今日完成150次,累计完成5500次;29、侧石共计21000m,今日完成100m,累计完成6050m。第二标段(东湖—美锦大街,桩号K3+000—K3+442,长度442m)1、污水外接共计8道,累计8道,完成总量的100%。雨水外接共计4道,累计完成4道,完成总量的100%。2、电力工程共计884m,累计完成884m,完成总量的100%。电力井累计完成14座。3、 钢板桩支护总计1100m,累计完成1100m,完成总量的100%。4、雨污水沟槽共计443m,累计完成443m,完成总量的100%;5、污水管道共计442m,累计完成442m,完成总量的100%;6、雨水箱涵共计443m,累计完成443m,完成总量的100%;7、热力一网共计120m,累计完成120m,完成总量的100%。8、煤气沟槽挖方共计440m,累计完成440m,完成总量的100%。9、煤气管道安装共计440m,累计完成440m,完成总量的100%。10、机动车道南半幅路槽开挖总计440m,累计完成440m,完成总量的100%。11、机动车道南半幅级配碎石铺筑总计440m,累计完成440m,完成总量的100%。12、机动车道南半幅一步水稳铺筑总计440m,累计完成440m,完成总量的100%。13、机动车道南半幅二步水稳铺筑总计440m,累计完成440m,完成总量的100%。14、机动车道北半幅路槽开挖总计440m,累计完成440m,完成总量的100%。15、机动车道北半幅级配碎石铺筑总计440m,累计完成440m,完成总量的100%。16、机动车道北半幅一步水稳铺筑总计440m,累计完成440m,完成总量的100%。17、机动车道北半幅二步水稳铺筑总计440m,累计完成440m,完成总量的100%。18、热力二网沟槽开挖共计463.1m,累计完成463m,完成总量的100%。19、热力二网管道安装共计926.2m,累计完成926.2m,完成总量的100%。20、侧石安装共计3520m,累计完成3520m,完成总量的100%。21、沥青摊铺下面层440m,累计完成440m,完成总量的100%。22、人行道浇筑垫层:440m,累计完成400m。23、人行道面砖铺筑:440m,累计完成400m。(美锦大街-307国道,桩号K3+440—K4+140,长度700m)1、污水外接共计28道,今日完成1道,累计22道,完成总量的78.6%。2、雨水外接共计21道,累计19道,完成总量的90.47%。3、 钢板桩支护总计2504.32m,累计完成2504.32m,完成总量的100%。4、雨污水沟槽共计1252.16m,累计完成1252.16m,完成总量的100%;5、污水管道共计1235.48m,累计完成1235.48m,完成总量的100%;6、雨水管道共计1246.39m,累计完成1246.39m,完成总量的100%;7、热力一网共计681.3m,累计完成681.3m,完成总量的100%。8、机动车道南半幅路槽开挖总计700m,累计完成700m,完成总量的100%。9、机动车道南半幅级配碎石铺筑总计700m,累计完成700m,完成总量的100%。10、机动车道南半幅一步水稳碎石铺筑总计700m,累计完成500m,完成总量的71.42%。11、机动车道南半幅二步水稳碎石铺筑总计700m,累计完成500m,完成总量的71.42%。12、机动车道北半幅路槽开挖总计700m,累计完成700m,完成总量的100%。13、机动车道北半幅级配碎石铺筑总计700m,累计完成700m,完成总量的100%。14、机动车道北半幅一步水稳碎石铺筑总计700m,累计完成500m,完成总量的71.42%。15、机动车道北半幅二步水稳碎石铺筑总计700m,累计完成200m,完成总量的28.6%。16、供热抽头8处,累计完成8处。环保方面:绿网覆盖:今日完成3000m2,累计完成119000m2;新增围挡:今日完成100m,累计完成940m;洒水:今日完成100次,累计完成2000次;冲洗车辆:今日完成100次,累计完成6000次。 七、六合路北延工程1、施工内容:(1)照明管线3312米,累计完成2730米,完成总量的82.4%;照明手孔井101座,累计完成90座,完成总量的89.1%;(2)水泥稳定碎石总量20588㎡,今日完成900㎡,累计完成15638㎡,完成总量的76%;(3)污水检查井总量26座,累计完成24座,占总量的92.3%(征地问题,无法施工);(4)绿化带换土2100m?,累计完成1600m?,完成总量的76.2%;(5)公交站台总量5处,累计完成1处,完成总量的20%;(6)砂砾垫层总量6552m3,累计完成6473m3,完成总量的97.8%;(7)B型路缘石总量4660m,累计完成1960m,完成总量的42.1%;(8)投入设备:挖掘机2台、平地机1辆、压路机1台、洒水车2辆,雾炮二台,移动雾炮两台。(10)人员:李新明、王强、赵鑫、韩建峰。2、环保内容今日苫盖土工布100㎡,累计苫盖土工布14940m2,场地硬化0m2,洒水3次,冲洗6车辆,雾炮3台降尘抑尘全天正常运行,PM2.5正常,PM10.0正常。

八、森泰大街北延工程 已完成工程量:桩基36根,累计完成36根,完成总量的100%;桥台2座,累计完成1座,完成总量的50%;墩柱24根,累计完成12根,完成总量的50%;系梁4座,累计完成2座,完成总量的50%;盖梁4座,累计完成1座,完成总量的25%;梁板115片,累计完成115片,完成总量的100%;今日完成工程量:1#垫石钢筋绑扎、0#台钢筋安装、2#墩模板安装。
九、白石河滨河北路工程1、完成工程量:(1)雨水管沟槽累计完成760米,完成总量的76%;(2)雨水管沟槽垫层浇筑累计完成720米,完成总量的72%;(3)雨水管安装累计完成700米,完成总量的70%;(4)雨水管基础浇筑累计完成480米,完成总量的48%; (5)电缆井开挖两座,垫层浇筑。 (6)直径600钢筋混凝土雨水管累计进场400米。 2、投入设备:挖掘机2台、打夯机一台、洒水车1辆。3、管理人员3名,工人10人。4、环保内容:今天苫盖土工布0m2,累计苫盖土工布5000m2,场地累计硬化300m2,围挡累计安装1130m,洒水车洒水4次。 十、紫林路、文源路立面改造工程 紫林路:Z33(世纪佳苑):东南角圆弧立面饰面板完,外架拆除完,4人,东、南立面台阶踏步铺设基本完,3人,圆弧处未施工,达到总量的80%。亮化:亮化安装达到总量的28%。Z34(农机局宿舍):外立面真石漆已完 ,卷材铺设6人95%完,西立面首层广告牌文字粘贴已完。亮化:外立面小线槽10%完Z36(农机局宿舍):外立面真石漆已完,屋面油毡瓦95%完。亮化:线槽安装达到总量的10%。Z37(水利局):外墙涂料已施工完毕 ,广告牌饰面板线条安装完,台阶铺设完成总量的20%,亮化:达到总量的20%。Z38(新紫金酒店、建设银行):外墙真石漆已完 ,建设银行台阶开始铺设3人25%完,围墙栅栏安装完,。亮化:屋顶线槽达到总量的10%。Z39-40(住宅):真石漆及涂料完,广告牌饰面板线条安装3人90%完。亮化:达到总量的20%。Z41(如家酒店):遮挡基础钢模板支设3人Z42(工商银行):屋顶混凝土框架涂料已完成 ,台阶剔凿完,亮化:屋顶主线槽铺设完,灯具安装,3人,达到总量的85%。Z43(锦江大酒店):南立面广告牌饰面板安装完,4人。真石漆已完成总量的98%。步道砖铺设3人,总量的95%完。Z44(清华嘉园):外墙真石漆及涂料已完,室外台阶铺设完,广告牌饰面板安装完,空调罩安装2人。屋顶砂浆找平层施工完。Z45(德盛圆):外墙真石漆及涂料完,首层门面分格缝粘贴准备真石漆施工,广告牌饰面板安装完。屋顶砂浆找平层完准备防水卷材施工。Z46(清徐村镇银行):外墙真石漆已完成,亮化:灯具安装3人,达到总量的85%。Z25(粮食局宿舍):外墙真石漆已完成,室外台阶铺设3人75%完,屋面板95%完,卷材铺设75%,沥青瓦铺设50%,8人。广告牌饰面板安装4人85%完。亮化:达到总量10%Z25-1(粮食局宿):外墙真石漆已完成 ,屋顶防水卷材施工6人80%完,亮化:北立面主线槽,完成总量的20%。Z26(二街口住宅):外墙真石漆已完成,广告牌饰面板完,台阶铺设3人75%。亮化:楼顶主线槽安装完工,达到总量的10%Z27 (交警队):亮化工程:灯具安装达到总量的95%文源路:1、W24-25(东湖大厦):局部真石漆施工2人,钢支架封板完,内侧加固 3人(真石漆已完成总量的100%),亮化:楼顶线槽铺设完,达到总量的10%。2、W29(清徐镇卫生院):外墙真石漆已完成 ,广告牌支架安装6人完,亮化:楼顶线槽铺设完,达到总量的10% 3、W31(家家乐超市):外墙真石漆完成总量的99%,屋面转角处砖墙内侧抹灰3人今日基本完,亮化:楼顶线槽铺设完,达到总量的10%。4、W32(远东大药房):外立面真石漆已完5、W34(清徐国土局):北立面正门两侧造型底漆完,准备真石漆施工,西立面真石漆2人50%完,真石漆总量55%完6、W35(建材大厦):外墙真石漆已完成总量的98%,7、W36(东南旅社):外立面真石漆基本完,南立面真石漆完2人,西侧南局部底漆完2人。东山墙真石漆60%完,8、W37(煤炭大厦):北立面真石漆完,东山墙分格缝粘贴准备真石漆施工50%完,广告牌支架安装4人完,亮化:线槽及灯具安装4人,安装达到总量的75%9、W38(中国动检):东立面真石漆完,外墙真石漆已完成总量70%,北立面腻子25%完,真石漆75%完。西立面因高压线暂时无法施工10、W17(运管站宿舍):真石漆已完成,11、W18(公路段宿舍):外立面真石漆基本完,真石漆修补2人12、W20-2(清徐农商银行):真石漆已完成13、W20(玉池春):外墙真石漆已完成总量的95%,南立面局部底漆施工完,准备真石漆施工2人 ,空调罩安装完14、W28(工商银行):外墙真石漆已完成总量的80%,预留部位因高压线暂时无法施工。楼顶主线槽施工完,达到总量的20%。今日施工人数95人,管理人员13人。 十一、清华南路建设工程1、机动车道中粒式沥青混凝土摊铺完毕。2、机动车道细粒式沥青混凝土摊铺完毕。
