清徐滨河北路、清华南路、紫林路、文源路10月19日消息!

阅读量:3608127 2019-10-20



可点下方蓝字加小编咨询
清徐房地产:我们为你一对一服务
白石河滨河北路工程1、完成工程量:(1)雨水管沟槽累计完成560米,完成总量的56%;(2)雨水管沟槽垫层浇筑累计完成560米,完成总量的56%;(3)雨水管安装累计完成480米,完成总量的48%;(4)雨水管基础浇筑累计完成480米,完成总量的48%。
2、投入设备:挖掘机2台、打夯机一台、洒水车1辆。3、管理人员3名,工人10人。4、环保内容:今天苫盖土工布0m2,累计苫盖土工布5000m2,场地累计硬化300m2,围挡累计安装1130m,洒水车洒水4次。
紫林路、文源路立面改造工程紫林路Z33(世纪佳苑):东南角圆弧檐口钢支架安装完,东立面台阶踏步板铺设40%完3人南立面台阶清理2人,亮化:亮化安装达到总量的28%。Z34(农机局宿舍):外立面真石漆已完 ,屋面板局部整改3人卷材35%完,西立面首层广告牌文字粘贴已完。亮化:外立面铺设小线槽3人10%完Z36(农机局宿舍):外立面真石漆已完,屋面油毡瓦铺设6人85%完。亮化:线槽安装达到总量的10%。Z37(水利局):外墙涂料已施工完毕 ,广告牌饰面板已安装完毕,亮化:屋顶主线槽安装达到总量的10%。Z38(新紫金酒店):外墙真石漆已完 ,围墙栅栏安装4人90%完。亮化:临时灯具拆除完。Z39-40(住宅):踏步铲除基本完、真石漆基本完,首层立柱线条安装3人,局部腻子修补3人,局部真石漆修补2人,更换旧雨水管3人。广告牌支架安装完成总量的80%。亮化:临时灯具拆除完。屋顶线槽达到总量的10%。Z41(如家酒店):遮挡基槽垫层完,准备钢筋绑扎Z42(工商银行):屋顶混凝土框架涂料已完成 ,亮化:屋顶主线槽铺设完,达到总量的15%。Z43(锦江大酒店):南立面首层广告牌支架已完40%。真石漆已完成总量的98%。南立面西侧踏步板铺设7人今日完。Z44(清华嘉园):外墙真石漆及涂料已完,室外台阶剔凿完,广告牌开始安装4人80%完。屋顶砂浆找平层施工完。Z45(德盛圆):外墙真石漆及涂料已完,首层腻子完,局部涂料修补2人,台阶剔凿2人。屋顶砂浆找平层施工完。Z46(清徐村镇银行):外墙真石漆已完成 ,亮化:安装达到总量的30%。Z25(粮食局宿舍):外墙真石漆已完成 , 室外台阶开始铺设4人10%完,屋面板铺设4人50%完。亮化:铺设主线缆3人10%Z25-1(粮食局宿):外墙真石漆已完成 ,屋顶砂浆找平层已施工完,亮化:北立面主线槽,完成总量的20%。Z26(二街口住宅):外墙真石漆已完成,广告牌饰面板安装4人35%完,台阶剔凿完。亮化:楼顶主线槽安装完工,达到总量的10%Z27 (交警队):亮化工程:楼顶主线槽安装完毕,达到总量的20%
文源路W24-25(东湖大厦):局部底漆施工2人,钢架焊接4人(真石漆已完成总量的100%),亮化:楼顶线槽铺设完,达到总量的10%。2、W29(清徐镇卫生院):外墙真石漆已完成 ,亮化:楼顶线槽铺设完,达到总量的10%3、W31(家家乐超市):外墙真石漆完成总量的99%,屋面转角处砖墙砌筑3人,亮化:楼顶线槽铺设完,达到总量的10%。4、W32(远东大药房):外立面真石漆已完5、W34(清徐国土局):西、北立面底75%完,西立面局部塑料锚栓施工完2人6、W35(建材大厦):外墙真石漆已完成总量的98%,局部腻子施工2人7、W36(东南旅社):真石漆基本完,西立面抗裂砂浆施工2人8、W37(煤炭大厦):北立面真石漆完,局部修补,2人。9、W38(中国动检):东立面局部底漆及分格缝完2人,外墙真石漆已完成总量的55%,北立面抗裂砂浆25%完,真石漆75%完2人。西立面因高压线暂时无法施工10、W17(运管站宿舍):真石漆已完成,11、W18(公路段宿舍):外立面真石漆基本完,南立面局部窗线条施工2人12、W20-2(清徐农商银行):真石漆已完成13、W20(玉池春):外墙真石漆已完成总量的95%,14、W28(工商银行):外墙真石漆已完成总量的80%,预留部位因高压线暂时无法施工。楼顶主线槽施工完,达到总量的20%。今日施工人数 86人,管理人员13人。

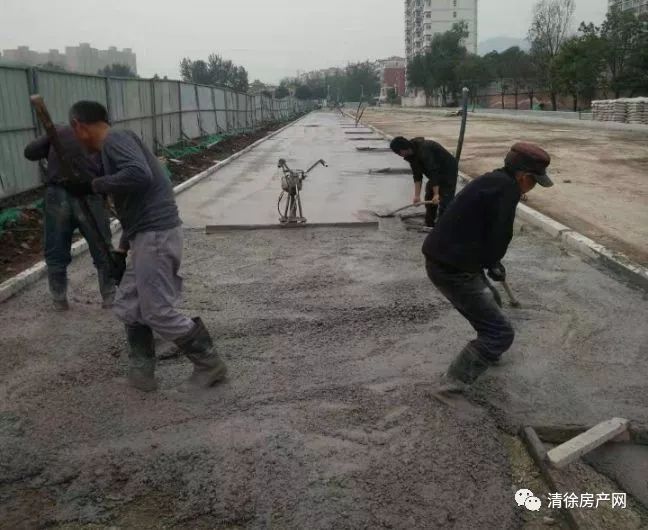

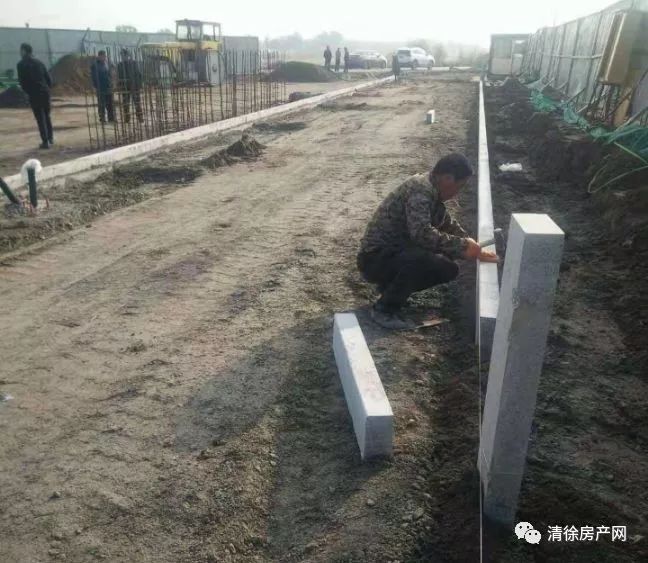

清华南路建设工程1、安装人行道卡边石310米2、打人行道混凝土垫层550平方米
